Le planning annoncé et le planning réel : suivre les jours de retard
Retard sur un chantier de ravalement : mesurer le décalage en jours, tenir un journal simple, et distinguer un chantier lent d'un chantier arrêté.
•Le chantier / 17 min de lecture

Un ravalement qui prend du retard n'est pas forcément un ravalement qui va mal. Sur une façade, une partie du calendrier ne dépend ni de la bonne volonté de l'entreprise ni de la vôtre : un enduit ne sèche pas plus vite parce qu'on le regarde, et une journée de pluie ne se rattrape pas en tapant du pied. La question utile n'est donc pas « suis-je en retard ? » mais « de combien, depuis quand, et pour quelle raison ». Tant que vous savez répondre à ces trois questions, vous tenez votre chantier. Le jour où vous ne savez plus, quelque chose s'est cassé dans le suivi.
Si votre ravalement n'avance plus et que vous cherchez quoi faire : commencez par établir votre décalage réel, en jours, à partir de la date de démarrage et de la durée écrites au devis. Notez ensuite depuis combien de jours ouvrés personne n'est venu travailler. Ces deux nombres ne racontent pas la même chose. Un décalage de plusieurs jours sur la fin prévue, avec une équipe qui passe régulièrement, c'est un chantier vivant. Zéro passage depuis plusieurs jours ouvrés sans explication donnée, c'est un chantier arrêté, et cela ne se traite pas de la même façon. Le reste de cet article sert à mesurer proprement ces deux nombres, à les suivre sans devenir le propriétaire que l'équipe évite, et à savoir à quel moment on passe de la relance orale à l'écrit.
Pourquoi un planning de façade dérive presque toujours
Un planning de ravalement n'est pas une suite de tâches qui s'enchaînent mécaniquement. C'est une suite de tâches dont plusieurs attendent quelque chose : que le support soit sec, que le temps le permette, qu'un autre intervenant ait fini, qu'une décision soit prise. Chaque attente est une articulation, et chaque articulation peut jouer.
Le séchage entre les couches. Un enduit, une peinture, un traitement de support ont besoin d'un délai avant l'opération suivante. Ce délai est donné par le fabricant du produit, il varie selon la température et l'humidité de l'air, et il n'est pas négociable : appliquer trop tôt, c'est fabriquer un désordre qui se verra plus tard. Une semaine humide allonge ce temps d'attente sans qu'aucune faute n'ait été commise. C'est la première cause de dérive, et c'est la plus légitime.
La météo. Le froid, la pluie, le vent et le plein soleil ont chacun leur effet sur une application de façade. Une journée d'intempérie n'est pas une journée perdue par négligence, c'est une journée qui ne pouvait pas être travaillée. Encore faut-il que le contrat dise comment ces journées se comptent et se reportent : c'est un point contractuel à part entière, développé dans ce que le contrat prévoit sur la pluie et les jours d'intempéries.
Le montage et la dépose de l'échafaudage. Ce sont des journées de chantier réelles, pendant lesquelles la façade n'avance pas d'un centimètre. Elles sont parfois sous-estimées dans la tête du propriétaire, qui compte les jours « où l'on voit l'enduit progresser ». Elles peuvent aussi dépendre d'un tiers : une autorisation d'occupation du domaine public, une place de stationnement à neutraliser, un accès à dégager.
Les réserves et les reprises. Un point qui ne convient pas se reprend, et une reprise s'insère dans un planning déjà écrit. C'est du temps qui s'ajoute, mais c'est du temps utile : mieux vaut une reprise pendant que l'échafaudage est en place qu'une réclamation une fois tout démonté.
L'intervention d'un autre corps de métier. Un zingueur, un menuisier, un électricien qui doit déposer un câble ou un coffret : dès qu'un deuxième intervenant entre dans le calendrier, le planning dépend de deux agendas. Si personne n'a pris la responsabilité de les faire coïncider, ils ne coïncident pas.
Le glissement d'amont. Le chantier précédent de l'entreprise a débordé, et le vôtre décale d'autant. C'est fréquent, et cela ne dit rien de la qualité du travail à venir. Cela dit seulement que la date de démarrage doit être confirmée, et pas seulement annoncée.
La condition préalable : un point de départ écrit
On ne mesure pas un retard sans référence. Or beaucoup de propriétaires découvrent, au moment où ils s'inquiètent, que rien n'a jamais été écrit : ni date de démarrage, ni durée. Dans ce cas, la conversation devient un échange d'impressions, et les impressions ne servent à rien.
Deux mentions suffisent à rendre un retard mesurable, et elles se demandent avant la signature :
- une date de démarrage, ou à défaut un délai de démarrage exprimé en semaines à compter d'un événement précis (retour du devis signé, versement de l'acompte, obtention d'une autorisation) ;
- une durée d'exécution, exprimée en jours ouvrés ou en semaines, avec la mention de ce qui l'interrompt légitimement.
Une entreprise sérieuse n'a aucune difficulté à écrire cela. Elle prendra sans doute une marge, et c'est normal : elle sait mieux que vous ce qui peut décaler. Une durée écrite avec marge vaut infiniment mieux qu'une durée optimiste annoncée oralement sur le pas de la porte. C'est aussi l'un des points à aborder pendant la phase de choix, au même titre que les garanties, l'assurance et la composition de l'équipe.
Ce que la durée écrite doit préciser
Une durée seule reste ambiguë. Trois précisions la rendent exploitable.
D'abord, ce que la durée recouvre : le montage et la dépose de l'échafaudage sont-ils dedans ? Une durée qui ne compte que l'application donne un résultat très différent d'une durée de présence sur site.
Ensuite, le mode de comptage : jours ouvrés ou jours calendaires. L'écart entre les deux est considérable sur plusieurs semaines, et c'est une source de malentendu classique.
Enfin, ce qui suspend le décompte : intempéries constatées, attente d'un tiers, décision du propriétaire non rendue. Un contrat qui prévoit la suspension protège les deux parties, parce qu'il évite de discuter après coup de la nature d'une journée perdue.
Si le devis est déjà signé et muet sur les délais, tout n'est pas perdu. Vous pouvez demander par écrit, avant le démarrage ou en cours de chantier, la confirmation d'une date de fin prévisionnelle. Une réponse écrite, même par message, crée la référence qui manquait. Un refus persistant d'écrire quoi que ce soit sur les délais est en soi une information : elle mérite d'être notée, datée, et de peser dans la suite.
Le journal de chantier tenu chez soi
C'est l'outil central, et c'est le moins coûteux. Un cahier, un carnet, un fichier sur le téléphone : la forme importe peu, la régularité oui. Il ne s'agit pas de surveiller, mais de garder une trace datée de ce qui s'est passé. Le jour où une discussion s'engage sur les délais, celui qui a des dates gagne du temps ; celui qui a des souvenirs en perd.
Ce qu'on note, en trois lignes par jour
Une entrée quotidienne tient en trois éléments :
- présence : personne, une personne, une équipe. C'est le nombre qui compte, pas les noms.
- ce qui a été fait : « échafaudage monté sur la façade est », « lavage terminé », « rien, pluie », « personne ». Une phrase suffit, sans jugement technique.
- ce qui a été dit : une annonce de l'équipe, une date évoquée, une demande de votre part. Notez-la telle qu'elle a été formulée.
Les jours sans personne comptent autant que les autres. C'est même le seul moyen d'obtenir plus tard un chiffre solide : « aucune présence du 12 au 21 » est une phrase qu'on ne peut pas discuter, à condition de l'avoir écrite au jour le jour.
Photographier plutôt que décrire
Une photo datée par l'appareil vaut mieux qu'une description. Prise chaque semaine depuis le même point, elle montre l'avancement réel sans qu'aucun mot ne soit nécessaire, et elle rend visibles les semaines où rien n'a bougé. Le réflexe vaut d'ailleurs dès avant le démarrage : les photographies prises avant que l'échafaudage ne monte servent la même logique, poursuivie ici pendant l'exécution.
Une précaution : on photographie la façade et l'avancement, pas les compagnons. Personne n'aime être pris en photo au travail, et un chantier où le propriétaire filme l'équipe se dégrade vite en relation défensive.
Un dernier point sur la tenue du journal. Il n'est pas un carnet de doléances. Éviter les qualificatifs, les suppositions sur les motifs, les comparaisons avec le voisin. Un journal factuel est crédible ; un journal chargé d'humeur perd toute valeur au moment où il faudrait s'en servir. Écrivez-le comme si un tiers neutre devait le lire un jour, parce que c'est exactement l'usage qu'il peut avoir.
Le point d'étape hebdomadaire : la forme qui ne braque personne
Un point par semaine, court, à heure prévisible, suffit à tenir un chantier de façade sans peser sur l'équipe. La fréquence quotidienne, elle, produit l'effet inverse : l'entreprise finit par éviter le contact, et l'information circule moins bien qu'avant.
Le format qui fonctionne tient en trois questions, posées au même moment chaque semaine :
- où en est-on par rapport à ce qui était prévu la semaine dernière ;
- ce qui est prévu pour la semaine qui vient ;
- ce qui pourrait décaler cette prévision, et de combien.
La troisième question est la plus importante et la plus rarement posée. Elle demande une anticipation, pas un compte rendu. C'est elle qui transforme le suivi en information utile : si l'on vous dit « on attend une livraison en fin de semaine », vous savez que le décalage possible est de quelques jours et vous cessez de vous inquiéter chaque matin.
Ce point d'étape hebdomadaire ne remplace pas les rendez-vous structurants du chantier, qui répondent à une autre logique et se préparent différemment. Le site traite ce sujet à part : voir le suivi de chantier en trois points d'étape, qui traite des rendez-vous formels et de leur préparation. Ici, l'objet est uniquement le décalage et sa mesure.
Un interlocuteur, un canal
Le suivi se dégrade dès qu'il se disperse. Fixez au démarrage qui répond des délais : le chef d'équipe présent sur place n'est pas toujours celui qui décide du planning. Et choisissez un canal unique — message écrit ou courriel — pour tout ce qui touche aux dates. L'oral au pied de l'échafaudage sert à la vie du chantier ; l'écrit sert au calendrier. Mélanger les deux, c'est se retrouver un mois plus tard avec deux versions incompatibles de la même promesse.
Le retard qui respire et le chantier réellement arrêté

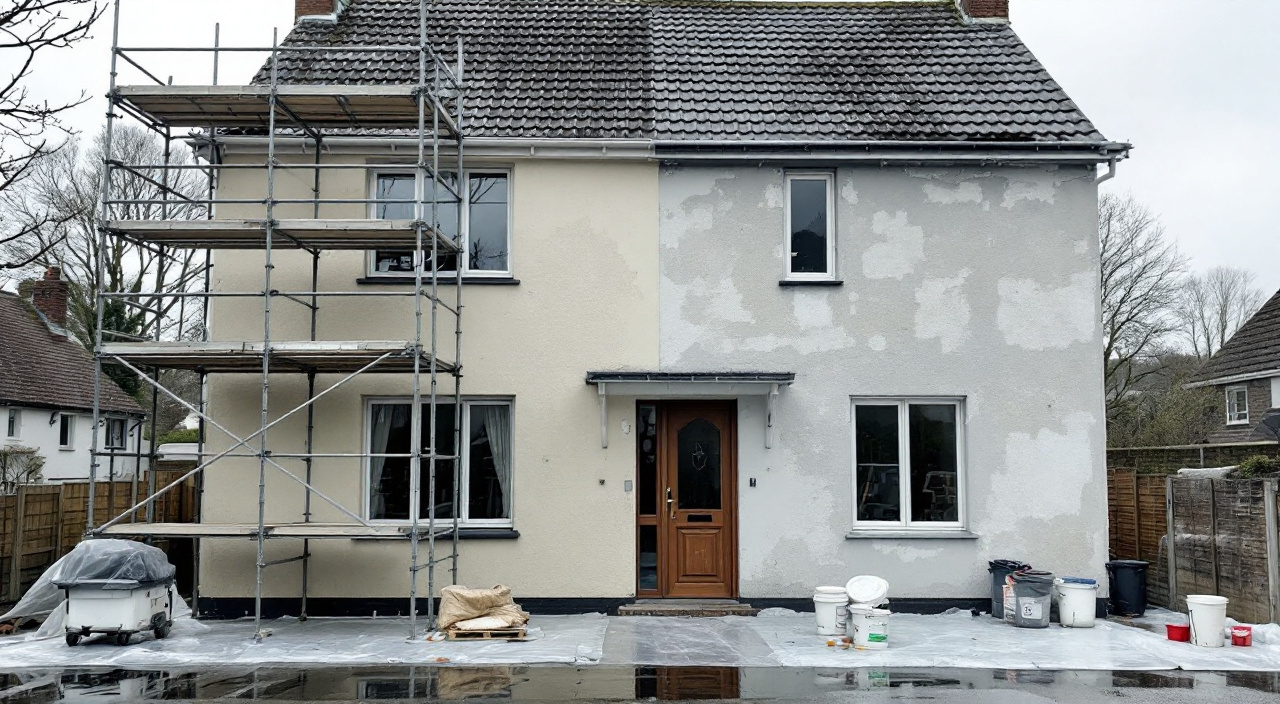

C'est la distinction qui commande toute la suite. On ne réagit pas de la même manière à un chantier lent et à un chantier abandonné, et confondre les deux conduit soit à dramatiser sans motif, soit à laisser filer une situation qui se dégrade.
Un retard qui respire présente des signes reconnaissables. L'équipe passe, même irrégulièrement. Le matériel reste en place et évolue. Une raison est donnée, et cette raison est vérifiable : il a plu, l'enduit sèche, la livraison arrive. Les annonces successives sont cohérentes entre elles. Quand vous demandez une nouvelle date de fin, on vous en donne une. Ce chantier avance, plus lentement que prévu, et le suivi consiste à enregistrer le décalage sans en faire un conflit.
Un chantier arrêté se reconnaît à d'autres signes. Plus aucune présence depuis plusieurs jours ouvrés, sans explication. Le matériel ne bouge plus, ou disparaît partiellement. Les appels ne trouvent plus de réponse, ou trouvent des réponses qui se contredisent d'une fois sur l'autre. Les dates annoncées passent sans que rien ne se produise et sans qu'une nouvelle date soit donnée. Une demande d'acompte supplémentaire arrive alors que l'avancement ne l'appelle pas. Là, il ne s'agit plus de mesurer un décalage mais de constater une interruption.
Le test des trois signaux
Pour trancher sans se raconter d'histoires, trois signaux suffisent, et c'est leur combinaison qui compte :
- la présence : y a-t-il eu passage sur le site depuis votre dernier relevé ?
- la parole : obtenez-vous une réponse, et une date, quand vous demandez ?
- la cohérence : les explications successives tiennent-elles ensemble ?
Deux signaux au vert sur trois, vous êtes dans un retard ordinaire. Les trois au rouge simultanément, vous n'êtes plus dans un problème de planning. Le passage de l'un à l'autre est progressif : c'est précisément pour le repérer que le journal est tenu.
Les finitions sont la zone où la dérive est presque systématique. Les dernières reprises, les détails, le nettoyage, la dépose. L'équipe est déjà partiellement sur un autre chantier, revient par demi-journées, et ce qui restait à faire s'étire. C'est agaçant et ce n'est pas anormal. Le levier utile, à ce stade, n'est pas la relance quotidienne mais l'échéancier : le solde se règle après réception, et cette mécanique de paiement — décrite dans payer un ravalement en plusieurs fois : l'échéancier et la retenue — est ce qui donne du poids à une demande d'achèvement.
Ce qui se relance, comment, et à quel moment
Une relance efficace est datée, factuelle et proportionnée. Elle ne menace pas, elle constate. Et elle monte d'un cran seulement si le cran précédent est resté sans effet.
Premier niveau : la demande simple, à l'oral ou par message. Elle intervient dès que le décalage devient visible, sans attendre. On ne reproche rien, on demande une information : « le montage devait commencer lundi, il n'a pas commencé, quelle est la nouvelle date ? ». Beaucoup de situations s'arrêtent là, parce que le retard venait d'un aléa que personne n'avait pensé à vous signaler.
Deuxième niveau : la relance écrite avec récapitulatif. Elle vient quand la première demande n'a pas produit de date, ou quand la date annoncée est passée. Elle reprend les faits dans l'ordre : ce qui était prévu, ce qui a été annoncé, ce qui s'est passé, avec les dates. Elle se termine par une demande précise et une échéance : une date de reprise des travaux, une date de fin actualisée, réponse attendue sous un délai raisonnable. C'est ici que le journal montre son utilité : le récapitulatif s'écrit en dix minutes au lieu d'être reconstitué de mémoire.
Troisième niveau : le courrier recommandé. Il devient nécessaire quand l'écrit simple reste sans réponse, ou quand le chantier est manifestement arrêté. Il constate l'inexécution, rappelle les engagements contractuels, et demande la reprise des travaux dans un délai fixé. Le principe est simple : sans mise en demeure, on ne peut généralement rien enclencher ensuite ; avec elle, on ouvre les voies prévues par le contrat et par le droit commun. Ce n'est pas un geste agressif, c'est un geste de forme, et il vaut mieux le faire tôt et proprement que tard et sous le coup de l'exaspération.
La règle du délai raisonnable
Chaque niveau doit laisser un temps de réponse. Relancer le lendemain d'un courrier ne fait pas avancer un chantier, cela abîme la relation sans rien produire. À l'inverse, laisser passer des semaines sans écrire affaiblit votre position : le silence prolongé peut être lu comme une acceptation tacite du nouveau rythme. Entre les deux, la mesure consiste à écrire une fois, à laisser le délai que vous avez vous-même indiqué, puis à passer au cran suivant si rien ne vient. Écrire moins souvent, mais toujours donner suite à ce qu'on a annoncé.
Trois réflexes courants aggravent la situation. Suspendre unilatéralement un paiement dû sans motif contractuel : cela vous met en tort et fournit à l'entreprise une raison d'arrêter. Multiplier les interlocuteurs en appelant tour à tour l'équipe, le patron et le commercial : les versions se contredisent et plus personne ne répond de rien. Menacer sans intention : une menace non suivie d'effet vous décrédibilise pour toutes les demandes suivantes.
Qui appelle quoi, selon la situation
Le vocabulaire compte, parce qu'il détermine la réponse que vous obtiendrez.
Si le chantier avance lentement mais avance, on parle de décalage de planning. L'interlocuteur est l'entreprise, l'objet est une date de fin actualisée, et l'outil est le point hebdomadaire. Rien d'autre n'est utile à ce stade.
Si le chantier est à l'arrêt sans explication, on parle d'interruption. L'interlocuteur reste l'entreprise, mais l'objet devient la reprise des travaux sous délai, et l'outil est l'écrit recommandé. La marche à suivre en cas d'arrêt prolongé, et les conditions dans lesquelles on peut confier la suite à quelqu'un d'autre, sont détaillées dans changer d'entreprise en cours de ravalement.
Si l'entreprise n'a jamais commencé, la situation est différente dès l'origine : il n'y a pas de chantier à suivre, il y a un engagement non tenu, et les leviers ne sont pas les mêmes. C'est l'objet de l'entreprise ne démarre jamais : sortir d'un devis signé.
Si le désaccord ne porte plus seulement sur les dates mais sur ce qui a été fait, le sujet a changé de nature et se traite avec ses propres règles, celles du désaccord sur l'ouvrage et non celles du calendrier.
Une dernière remarque de méthode. Un retard se mesure toujours par rapport à la fin, jamais par rapport à une étape intermédiaire. Une équipe peut prendre du retard sur le lavage et le rattraper sur l'application, parce qu'elle a doublé l'effectif. Ce qui vous intéresse, c'est la date à laquelle l'échafaudage sera déposé et la façade terminée. Posez la question sous cette forme, chaque semaine, et notez la réponse. La série de ces réponses vaut tous les tableaux de bord : si la date de fin annoncée recule d'une semaine chaque semaine, vous n'avez pas un retard, vous avez un chantier qui ne progresse pas.
Questions fréquentes
À partir de combien de jours de retard faut-il s'inquiéter ?
Le nombre de jours n'est pas le bon critère, et aucun seuil universel n'existe : tout dépend de la nature du chantier et de ce que le devis annonçait. Le critère utile est la combinaison entre l'absence de présence sur le site, l'absence de réponse à vos demandes et l'incohérence des explications. Un décalage important mais expliqué, avec une équipe qui travaille, est moins préoccupant qu'un décalage plus court accompagné d'un silence total.
Le devis ne mentionne aucun délai, puis-je quand même invoquer un retard ?
Oui, mais la démonstration est plus difficile, et c'est pourquoi il faut créer la référence dès que possible. Demandez par écrit la confirmation d'une date de fin prévisionnelle et conservez la réponse. À défaut d'engagement écrit, le principe reste qu'un ouvrage doit être exécuté dans un délai raisonnable au regard de sa nature. Ce raisonnable se discute, alors qu'une date écrite ne se discute pas.
Puis-je retenir une partie du paiement parce que le chantier prend du retard ?
Pas de votre propre initiative, et pas sans base. Les paiements suivent l'échéancier prévu et l'avancement réel des travaux. Retenir une somme qui est due parce qu'on est mécontent du rythme vous place en défaut d'exécution et donne à l'entreprise un argument. En revanche, ne pas régler une échéance dont le fait générateur n'est pas atteint est légitime : si un versement était prévu à l'achèvement d'une phase, il n'est pas exigible tant que la phase n'est pas achevée.
L'entreprise invoque la météo pour tout : comment vérifier ?
En notant, jour par jour, le temps qu'il faisait chez vous, dans le même journal que le reste. Le contrat prévoit généralement le report des journées d'intempéries, mais il vise des conditions qui empêchent réellement de travailler, pas une simple journée grise. Un relevé tenu au fil de l'eau permet de comparer les journées annoncées comme perdues et les journées effectivement impraticables, sans avoir à en discuter de mémoire.
Que faire si l'équipe part sur un autre chantier au milieu du mien ?
C'est fréquent et ce n'est pas illicite en soi : une entreprise organise ses équipes entre plusieurs sites, notamment pendant les temps de séchage. Ce qui n'est pas acceptable, c'est de ne pas être informé et de ne pas obtenir de date de retour. Demandez, par écrit, la date de reprise sur votre chantier et la date de fin actualisée. Si la réponse ne vient pas, ou si la date de retour est repoussée sans fin, vous êtes passé du décalage à l'interruption, et c'est le registre de l'écrit recommandé qui s'applique.
