Le Vaudreuil : chiffrer une façade déjà recouverte une première fois
Au Vaudreuil, beaucoup de façades portent déjà un ou deux enduits empilés : comment faire chiffrer l'inconnu au devis, au lieu de le découvrir en avenant.
•Terrain / 7 min de lecture

Au Vaudreuil, la question qui bloque un devis de ravalement n'est presque jamais la teinte ni le grain de finition. C'est de savoir ce qu'il y a sous ce que l'on voit. Dans le village ancien de la boucle de Seine comme dans les quartiers bâtis à partir des années 1970 un peu plus loin, une part importante des façades a déjà été reprise une fois, parfois deux, et le nouveau revêtement a souvent été posé sur l'ancien sans que rien n'ait été déposé. Le propriétaire hérite d'un mur en couches, dont le plan de collage le plus faible ne se voit depuis aucun trottoir.
Ce n'est pas un problème technique qui vous appartient. Le choix du système, la méthode de décapage, la compatibilité des mortiers entre eux : cela relève de l'entreprise, et cela se tranche pour de bon quand l'échafaudage est monté. Le problème qui est le vôtre, comme maître d'ouvrage, est un problème de devis. Comment faire entrer dans un prix une quantité que personne ne connaît avant le premier coup de marteau, sans se retrouver quinze jours plus tard devant un avenant présenté comme une fatalité.
Cet article ne traite que cette question : la formulation d'une demande de prix qui prévoit l'inconnu au lieu de le subir, et la lecture des propositions qui reviennent. Rien sur la façon de décaper, rien sur ce que vaut techniquement un recouvrement : ce sont d'autres sujets, portés ailleurs.
Pourquoi tant de murs de la commune portent déjà deux ravalements
Il y a deux histoires de bâti dans la commune, et elles convergent sur le même point : des murs déjà habillés au moins deux fois.
Le village ancien : des reprises successives sur des supports composites
Le bâti du vieux village est un bâti de matériaux du cru, mêlés dans la même élévation : moellon calcaire, silex, brique de remplissage ou de chaînage, parfois du bois dans les parties les plus anciennes. Ces murs ont été montés et enduits à la chaux, c'est-à-dire avec un revêtement qui vit, qui absorbe et qui rend l'eau. Ils ont ensuite traversé le vingtième siècle, et le vingtième siècle a beaucoup aimé le ciment.
Le schéma le plus courant est celui-ci : un enduit de chaux d'origine, partiellement dégradé en pied de mur et sous les rives, sur lequel on a passé dans les années 1960 à 1980 un mortier bâtard ou franchement ciment, puis, une génération plus tard, une peinture de façade épaisse ou un revêtement plastique pour rattraper le faïençage du précédent. Trois âges de matériaux, trois comportements différents devant l'eau, empilés sur un support qui n'en demandait qu'un.
Ce mille-feuille ne se dénonce pas de lui-même. Une façade dans cet état peut avoir l'air convenable de la rue, avec un simple encrassement et deux ou trois cloques discrètes sous un appui de fenêtre. C'est en tapant dessus qu'on entend que la moitié du parement ne tient plus au mur.
Les quartiers plus récents : un premier cycle d'enduit arrivé au bout
De l'autre côté, on trouve un parc bâti pendant les décennies de construction de la ville nouvelle : maisons individuelles, maisons groupées, petits collectifs. Structure en maçonnerie d'agglomérés le plus souvent, avec un enduit projeté ou un monocouche, parfois un revêtement souple appliqué sur béton.
Ces façades-là n'ont pas de mille-feuille de deux siècles, mais elles ont autre chose : un premier revêtement dont la durée de service est écoulée, et sur lequel une intervention a déjà eu lieu — une peinture d'uniformisation, une reprise de fissures au calicot, un traitement de surface vendu comme un ravalement. La logique est la même que dans le village : une couche a été ajoutée sans que l'ancienne soit retirée, et la question de l'adhérence se pose désormais à deux interfaces au lieu d'une.
Ce parc est arrivé en fin de cycle à peu près en bloc, ce qui explique que les entreprises tournent dans les mêmes rues et proposent souvent la même solution. Le mécanisme est décrit en détail dans notre article sur les pavillons des années 1970-1990 et leur premier vrai ravalement.
Ce que la situation dans la boucle de Seine ajoute
Le site ne rend pas les choses plus simples. On est dans une plaine alluviale basse, dans une boucle du fleuve, entre coteaux de craie. Cela veut dire trois choses pour un mur : une humidité de fond qui reste longtemps dans la maçonnerie, des brouillards et des rosées matinales qui mouillent les parements une bonne partie de l'automne et de l'hiver, et des pluies portées par le vent d'ouest et de sud-ouest qui remontent la vallée sans obstacle sur les pignons dégagés.
Un revêtement étanche posé sur un mur qui contient de l'eau se décolle. C'est la raison pour laquelle, ici, la question du recouvrement se pose avec plus d'acuité qu'ailleurs : ce n'est pas seulement une question d'accroche mécanique, c'est une question de ce que le mur fait de son humidité quand on lui met un film par-dessus. Vous n'avez pas à trancher ce débat. Vous avez à faire en sorte que l'entreprise le tranche avant de vous donner un prix ferme, et non après.
Ce que vous pouvez relever vous-même avant la première visite
Une demi-heure autour de la maison, un carnet, un téléphone pour photographier, et vous arriverez à la visite technique avec des éléments que l'entreprise devra commenter. L'intérêt n'est pas de faire son diagnostic à sa place : c'est de rendre impossible la réponse vague.
Le sonnage : le seul examen gratuit qui dit quelque chose
Prenez le manche d'un outil, ou la pulpe des doigts repliés, et frappez le parement à plat, régulièrement, sur toute la hauteur accessible. Un enduit qui adhère répond sec et court, dans une tonalité pleine. Un enduit décollé répond creux, plus grave, avec une résonance légère : il y a du vide derrière. La différence est audible sans aucune formation, et il suffit de deux ou trois mètres carrés pour se faire l'oreille.
Faites-le méthodiquement, façade par façade, et notez les zones creuses au crayon sur un croquis sommaire : quatre rectangles, un par façade, avec les ouvertures. Marquez les zones sonnant creux d'une hachure. Vous obtenez en une heure quelque chose que la plupart des propriétaires n'ont pas : une carte grossière de la surface qui risque de descendre.
- En pied de mur, sur la première hauteur de bras, là où l'humidité du sol travaille le plus.
- Sous les appuis de fenêtre, dans le prolongement du rejet d'eau, où le ruissellement se concentre.
- Le long des rives, sous la toiture et aux angles, notamment côté ouest.
- Au voisinage des fissures, où le décollement suit souvent le tracé.
- Sur le pignon dégagé, celui qui prend la pluie battante sans écran.
Cloques, faïençage, décollement en rive : lire ce que le mur montre
Chaque désordre visible raconte une couche différente, et cela oriente la question à poser.
Une cloque — une boursouflure souple qui cède sous la pression du pouce — signale une couche qui ne tient plus à celle du dessous, généralement une peinture ou un revêtement épais sur un enduit poussiéreux ou humide. Si la cloque est percée et que vous voyez de la poudre grise ou du sable qui s'écoule, la couche support elle-même est en train de se déliter.
Un faïençage — un réseau de microfissures serrées, en toile d'araignée, sans direction dominante — est un désordre de couche superficielle, un mortier ou une peinture qui a retiré trop vite. Seul, il ne dit rien du décollement. Combiné à des zones creuses au sonnage, il devient un indice sérieux : l'eau entre par ce réseau, atteint l'interface, et travaille le collage.
Un décollement en rive, où le revêtement se soulève en écaille sur quelques centimètres au bord d'une arête, d'un tableau de fenêtre ou d'un raccord de toiture, indique que l'eau a circulé derrière le parement. C'est le signe le plus parlant, parce qu'il montre littéralement l'épaisseur des couches en tranche. Photographiez-le de près, avec un objet de référence pour l'échelle : un stylo, une pièce posée dessus.
Une différence de teinte franche entre deux parties de la même façade, sans logique d'exposition, indique souvent une reprise partielle antérieure. Cela signifie que le mur n'a pas la même stratigraphie partout, et donc que le prix ne peut pas être le même partout.
Ce que vous cherchez n'est pas un diagnostic. C'est la réponse à une seule question : y a-t-il, oui ou non, des zones qui sonnent creux, et où sont-elles ? Un mur qui sonne plein partout autorise un devis simple. Un mur qui sonne creux par plaques interdit un prix forfaitaire posé au sol.
Demander des sondages d'adhérence avant la signature, pas après

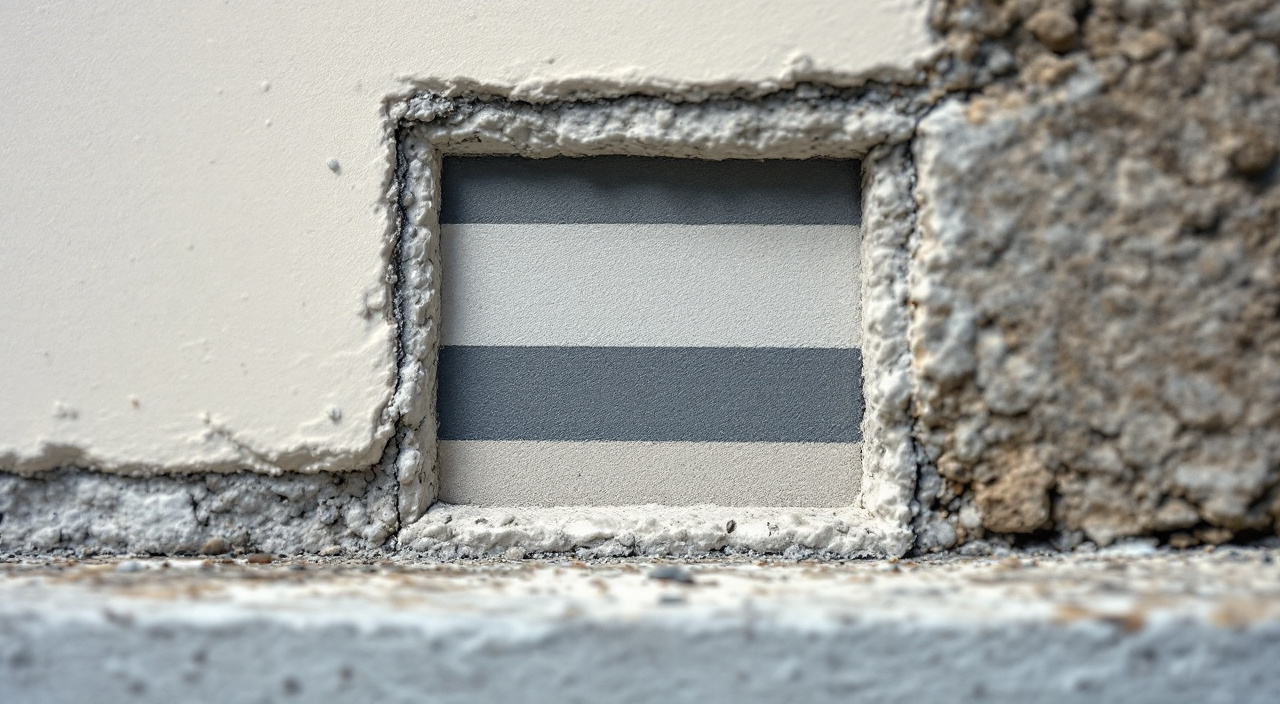

Le sondage d'adhérence, c'est le fait d'ouvrir volontairement le revêtement en quelques points pour voir combien il y a de couches, sur quoi elles reposent, et si elles tiennent. Cela se fait au burin, à la meuleuse pour une découpe propre, parfois avec un appareil de traction sur pastille collée quand le support est douteux et l'enjeu important.
Sur un mur du village comme sur un pavillon de la ville nouvelle, cela prend une petite matinée pour un nombre limité de points, sans échafaudage si l'on se limite à la hauteur d'accès depuis une échelle et à des zones basses représentatives. Cela laisse des trous de la taille d'une main, qui seront refermés par le ravalement.
Ce qu'on écrit dans la demande
La formulation compte plus que le mot. Écrivez à chaque entreprise consultée, avant toute signature, une demande de cette forme :
- des sondages ouverts en un nombre de points défini, répartis sur les quatre orientations, en pied de mur, en milieu de façade et en partie haute accessible ;
- pour chaque point, le relevé du nombre de couches, de leur épaisseur et de leur nature apparente ;
- l'indication des zones sonnées creuses, reportées sur un croquis des façades ;
- la conclusion de l'entreprise sur ce qui est conservable en support et ce qui ne l'est pas ;
- le tout daté et joint au devis, pas raconté oralement pendant la visite.
Certaines entreprises font cela gratuitement dans le cadre de leur chiffrage. D'autres le facturent comme une prestation de diagnostic. Les deux positions se défendent ; ce qui ne se défend pas, c'est de refuser de le faire et de proposer quand même un forfait ferme sur toute la façade. Vous pouvez aussi choisir de faire réaliser ces sondages par un intervenant qui ne réalisera pas les travaux, ce qui a l'avantage de donner la même base à tous les devis.
Pourquoi les faire avant, et pas au montage de l'échafaudage
Parce que la position de négociation s'inverse. Avant signature, vous avez trois entreprises intéressées et un mur inconnu : le risque est partagé, chacun cherche à le décrire pour ne pas le porter seul. Après signature, l'échafaudage est monté, votre maison est ceinturée, la saison avance, et l'inconnu découvert devient un avenant que vous êtes structurellement mal placé pour discuter. C'est le mécanisme que décrit notre article sur l'avenant, et comment savoir quand le refuser : la plupart des avenants contestables ne sont pas des abus, ce sont des lacunes de devis qui se paient au pire moment.
Le prix unitaire de dépose partielle : la ligne qui remplace l'avenant
C'est le point central. Sur un mur dont on ignore l'état, il ne faut pas chercher à obtenir le bon forfait. Il faut chercher à obtenir le bon prix unitaire.
Concrètement, vous demandez que le devis comporte une ligne distincte : dépose du ou des revêtements existants, avec un prix au mètre carré, une quantité prévisionnelle chiffrée, et la mention explicite que cette quantité sera constatée contradictoirement en cours de chantier. La ligne doit préciser ce qu'elle inclut : le décroûtage, la mise en benne, l'évacuation, le brossage et le rinçage du support mis à nu, et le rebouchage éventuel des épaufrures laissées par la dépose.
Prévisionnel, ferme, révisable : les trois mots qui changent tout
Une quantité prévisionnelle signifie qu'elle sera ajustée sur constat : c'est ce que vous voulez pour la dépose. Une quantité ferme signifie qu'elle est payée telle quelle, en plus ou en moins : c'est ce que vous voulez pour l'échafaudage et pour la finition, dont les surfaces se mesurent depuis le sol.
Un devis honnête sur un mur en couches mélange les deux : forfait sur ce qui est mesurable, prix unitaire sur ce qui n'est pas connaissable. Un devis qui met tout au forfait a soit surchiffré la dépose pour se protéger, soit sous-chiffré en pariant sur l'avenant. Dans les deux cas, vous payez l'incertitude sans en avoir la maîtrise.
La contradiction du constat
Un prix unitaire ne vaut que par la façon dont on compte les mètres carrés. Faites écrire la méthode : relevé conjoint sur échafaudage, à une date convenue, avec un métré écrit et photographié, signé par les deux parties avant que la dépose supplémentaire ne commence. Sans cette phrase, le prix unitaire devient une facture à quantité déclarée, ce qui n'est pas mieux qu'un avenant.
Pour tout ce qui concerne l'articulation de ces lignes dans le document, notre article sur la lecture d'un devis de ravalement ligne par ligne donne la grille poste par poste.
La tranche conditionnelle : chiffrer l'hypothèse défavorable à part
Il existe une deuxième manière de chiffrer l'inconnu, complémentaire du prix unitaire : la tranche conditionnelle. Le principe est simple. Le devis comporte une tranche ferme — ce qui sera fait dans tous les cas — et une tranche conditionnelle, entièrement chiffrée, qui ne sera déclenchée que si une condition définie se réalise.
Sur une façade déjà recouverte, la tranche conditionnelle type est la mise à nu totale : si les sondages puis le décroûtage montrent que le support conservable n'existe plus, on passe en dépose générale et en enduit sur maçonnerie nue. Cette tranche a son propre métré, son propre prix, sa propre durée, et son propre effet sur le planning.
Ce que la tranche conditionnelle vous donne que l'avenant ne donne pas
- Un prix connu avant la décision. Vous savez, en signant, ce que coûte l'hypothèse défavorable. Vous pouvez donc décider de ne pas y aller, ou de reporter.
- Une comparaison possible entre entreprises. Trois tranches conditionnelles chiffrées se comparent. Trois silences sur le même risque ne se comparent pas.
- Un délai anticipé. La dépose générale rallonge le chantier et peut imposer un temps de séchage du mur nu avant application. Écrit à l'avance, ce délai n'est plus une mauvaise surprise de fin de saison.
- Une décision qui reste la vôtre. La tranche est déclenchée par un ordre écrit de votre part, pas par le fait accompli.
Demandez que le déclenchement soit conditionné à un constat, pas à un avis. « Si la surface non adhérente constatée contradictoirement dépasse le seuil défini à l'article X » est une condition. « Si l'entreprise estime que le support n'est pas apte » n'en est pas une.
Le seuil de quantité au-delà duquel on se revoit
C'est la clause la plus utile et la plus rarement écrite. Elle consiste à fixer, avant les travaux, la quantité de dépose au-delà de laquelle le chantier s'arrête pour une décision.
Le mécanisme s'écrit en trois phrases. Un seuil, exprimé en mètres carrés de surface déposée, calculé à partir de la quantité prévisionnelle du devis. Un point d'arrêt : au-delà de ce seuil, l'entreprise interrompt la dépose et vous convoque sur place. Une décision écrite : poursuivre au prix unitaire, basculer en tranche conditionnelle, ou réduire le périmètre en traitant d'abord la façade la plus atteinte.
Où placer le seuil, sans inventer de chiffre
Il n'y a pas de valeur universelle. Le seuil se déduit de votre propre relevé au sonnage et de ce que les sondages ont montré. Si votre croquis indique des zones creuses limitées à deux ou trois plages sous les appuis, le seuil raisonnable est un peu au-dessus de la surface de ces plages : on accepte une marge, on se revoit si l'on en sort. Si le mur sonne creux sur des pans entiers, ce n'est plus un seuil qu'il faut, c'est directement une tranche conditionnelle, parce que l'hypothèse défavorable est devenue l'hypothèse probable.
Deux garde-fous à faire écrire dans tous les cas : le point d'arrêt ne dispense pas l'entreprise de sécuriser ce qu'elle a ouvert, et l'arrêt pour décision ne se compte pas comme un retard de votre fait si vous répondez dans un délai convenu — quarante-huit heures ouvrées, par exemple.
Le phasage comme troisième issue
Le seuil sert aussi à cela : rendre possible une décision de phasage en connaissance de cause, au lieu d'engager la totalité à l'aveugle. Traiter le pignon ouest et la façade la plus dégradée cette année, le reste ensuite, est un choix légitime quand la dépose se révèle générale. Il a un coût — un second échafaudage, un raccord visible — que notre article sur tout faire d'un coup ou phaser les travaux détaille. L'important est que ce coût soit comparé à un prix connu, pas à une inconnue.
Quand l'entreprise annonce qu'elle recouvrira sans déposer
Cela arrive souvent, et ce n'est pas nécessairement de la mauvaise foi : sur certains supports sains, un système de recouvrement est une solution admise. Mais la phrase « on passe directement dessus, pas besoin de déposer » n'est une proposition acceptable que si elle est écrite, motivée et engageante. Oralement, elle ne vaut rien.
Ce qu'il faut faire écrire noir sur blanc
- Sur quoi le revêtement sera appliqué : nature de la couche existante identifiée, telle que constatée aux sondages, et non « support existant ».
- Le résultat des sondages qui fonde la décision, avec les points, les épaisseurs et les conclusions.
- Le nom du système et sa destination : les documents techniques du fabricant précisent sur quels supports le produit s'applique et dans quelles conditions. Demandez que la référence du système figure au devis.
- Le traitement des zones non adhérentes : elles ne se recouvrent pas, elles se déposent. Le devis doit dire lesquelles, sur quelle quantité prévisionnelle, à quel prix unitaire.
- La préparation exacte : lavage, méthode et pression, temps de séchage avant application, primaire d'accrochage éventuel et sa référence.
- L'engagement d'assurance : que l'entreprise confirme que ce mode d'exécution entre bien dans le champ de son attestation, sur ce type de support.
- Ce qui se passe si le recouvrement se décolle : la mention explicite que la reprise reste due, et à qui.
La question qui départage
Posez-la telle quelle, et écoutez la réponse : « qu'est-ce que vous avez constaté qui vous permet de garantir l'adhérence de ce que vous allez recouvrir ? » Une entreprise qui a sondé répond avec des points, des épaisseurs et des zones. Une entreprise qui n'a pas sondé répond par une généralité sur son expérience ou sur le produit. Ce n'est pas une question de compétence, c'est une question de savoir qui porte le risque. Notre article sur les questions à poser à un façadier avant de signer en donne d'autres, de la même famille.
Lire trois propositions qui ne parlent pas du même mur
Le piège, sur une façade déjà recouverte, est de comparer trois prix qui ne décrivent pas le même chantier. L'un a prévu la dépose générale, l'autre un recouvrement, le troisième un forfait sans mention de préparation. Le moins cher est presque toujours celui qui a le moins prévu.
La grille de relecture, en cinq lignes
Reprenez chaque devis et cherchez cinq éléments. S'ils manquent, la comparaison est impossible et il faut redemander.
- La surface développée retenue, façade par façade, et non un total unique.
- La ligne de dépose : présente ou absente, forfaitaire ou au prix unitaire, avec quantité prévisionnelle.
- La mention d'un constat contradictoire et d'un point d'arrêt.
- La tranche conditionnelle de mise à nu, chiffrée à part ou absente.
- Le système d'enduit ou de revêtement nommé, avec sa destination et son épaisseur.
Un devis qui possède ces cinq éléments peut être plus cher qu'un autre et rester le moins risqué : son prix haut est un prix connu, alors que le prix bas d'à côté est un acompte sur une facture inconnue. C'est le raisonnement à tenir, et il rejoint ce qui se négocie vraiment sur un devis de façade — jamais la préparation, plutôt le périmètre et le calendrier.
Ce qui ne se vérifie pas dans un devis, et se vérifie en mairie
Un dernier point, souvent confondu avec le sujet technique. Changer d'aspect, passer d'un enduit à un revêtement épais, modifier une teinte ou ajouter une épaisseur en façade peut relever d'une formalité d'urbanisme, et une commune qui possède un secteur ancien peut être concernée par des prescriptions particulières. Rien de tout cela ne se déduit d'un devis, et rien ne se devine depuis un site internet : cela se vérifie au service urbanisme de la mairie avant de commander quoi que ce soit, en indiquant précisément ce que vous comptez faire, avec quel produit et quelle épaisseur.
De même, si votre bien est situé dans un ensemble bâti en opération groupée, il peut exister un cahier des charges ou un règlement de lotissement dont les prescriptions d'aspect s'ajoutent aux règles publiques. S'il en existe un, il figure dans votre acte de propriété et se confirme auprès de la mairie ou du notaire. Ne prenez sur ce point la parole de personne, y compris celle d'une entreprise qui affirmerait que « ça passe toujours ».
Questions fréquentes
Faut-il faire faire des sondages avant même de demander des devis ?
Ce n'est pas obligatoire, mais c'est ce qui donne les devis les plus comparables. Deux voies existent. Soit vous demandez à chaque entreprise consultée de sonder pendant sa visite et de joindre son relevé : c'est gratuit ou peu coûteux, mais chacun sonde où il veut et les bases diffèrent. Soit vous faites établir un relevé indépendant par un intervenant qui ne fera pas les travaux, et vous le transmettez à tous : le chiffrage devient homogène, au prix d'une prestation à votre charge. Dans les deux cas, votre propre relevé au sonnage reste utile, parce qu'il vous permet de vérifier que les zones creuses que vous avez entendues figurent bien dans ce qui vous est rendu.
Peut-on refuser un avenant présenté au moment du décroûtage ?
Un avenant est un accord : il ne s'impose pas, il se signe. Vous pouvez donc refuser, mais refuser ne fait pas disparaître le mur. La bonne question est de savoir si l'avenant porte sur une prestation réellement imprévisible ou sur une lacune du devis initial. Si le devis ne mentionnait ni sondage, ni dépose, ni prix unitaire, la découverte n'est pas un aléa : c'est un défaut de chiffrage. Demandez le constat contradictoire, le métré écrit, les photos, et le détail du prix appliqué. C'est précisément pour éviter cette conversation en position de faiblesse que le prix unitaire et le seuil s'écrivent avant.
Comment savoir si l'enduit actuel est le premier ou le deuxième ?
Trois indices sans démolition. L'épaisseur visible dans une écaille de décollement ou en bord d'appui : une seule couche fait une tranche homogène, deux couches montrent une ligne. L'aspect des tableaux de fenêtre et des arêtes : un recouvrement successif épaissit les encadrements et arrondit les angles, jusqu'à noyer les moulures et les bandeaux quand il y en a. Enfin les documents de la maison : factures, photos de famille, dossier remis à l'achat. Ce dernier point vaut d'être exploré avant la visite, comme le rappelle notre article sur ravaler une maison qu'on vient d'acheter.
Un recouvrement sans dépose est-il forcément une mauvaise solution ?
Non, et c'est pour cela qu'il faut être précis. Sur un support cohérent, sain, correctement préparé, avec un système dont la destination le prévoit, un recouvrement est une solution constructive normale. Ce qui pose problème, ce n'est pas le recouvrement : c'est le recouvrement décidé sans avoir regardé, sur un mur dont on n'a pas vérifié l'adhérence ni l'humidité. La différence entre les deux situations ne se voit pas sur la façade finie. Elle se voit uniquement dans le devis, à travers ce que l'entreprise a écrit sur ce qu'elle a constaté.
Que faire si aucune entreprise n'accepte de chiffrer la dépose au prix unitaire ?
Cela arrive, surtout sur de petites surfaces où la gestion d'un métré contradictoire paraît disproportionnée. Deux replis possibles. Le premier : accepter un forfait, mais faire écrire précisément ce qu'il couvre et à partir de quelle quantité il est dépassé — un forfait dont la limite est écrite vaut mieux qu'un forfait muet. Le second : demander la tranche conditionnelle seule, sans prix unitaire, avec un point d'arrêt. Si aucune des deux ne trouve preneur et que le mur sonne creux par plaques, c'est un signal en soi : élargissez la consultation plutôt que de signer un forfait ferme sur un support inconnu.
