Un ravalement qui s'arrête l'hiver : ce que la coupure coûte

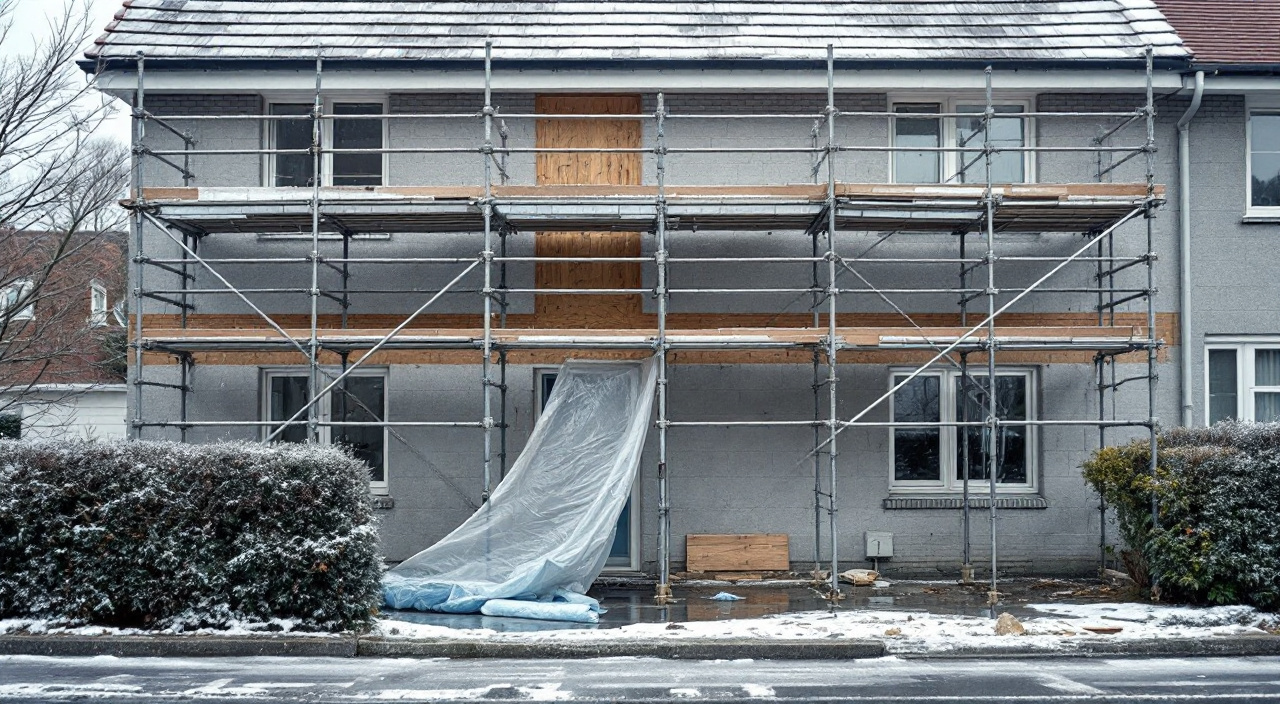

Chantier de façade arrêté pour l'hiver, mur décroûté et échafaudage en place : ce que la coupure déplace vraiment, côté budget et côté calendrier.
Le chantier / 7 min de lecture

Un chantier de façade arrêté pour l'hiver ne coûte presque rien en lui-même. Ce qui coûte, c'est ce qui reste en place pendant la coupure, et ce qu'il faudra refaire au printemps. Trois postes concentrent l'essentiel : l'échafaudage, qui continue de courir en location ou qu'il faut démonter puis remonter ; les protections, qui vieillissent mal dehors ; et le mur lui-même, s'il a été décroûté avant l'arrêt et qu'il passe la saison à nu. Le reste — surface témoin à refaire, lot de matériau entamé, journées de redémarrage — se compte en petites sommes qui s'additionnent sans jamais apparaître comme une ligne unique.
Côté argent, le principe tient en une phrase : on paie ce qui est exécuté, pas ce qui est promis. Un chantier interrompu à mi-parcours ne justifie ni le solde, ni l'acompte de l'étape suivante. Ce qui se joue vraiment pendant l'arrêt, c'est l'écrit : une date de reprise, un prix maintenu, un état du mur constaté et photographié avant que tout le monde parte. Sans ce document, le printemps s'ouvre sur une discussion où personne n'a le même souvenir de l'automne.
Ce que recouvre vraiment un arrêt hivernal
Un arrêt hivernal n'est pas un incident unique. C'est une famille de situations qui ne se traitent pas de la même façon, et la première chose à faire est de savoir dans laquelle on se trouve.
Il y a l'arrêt prévu. L'entreprise a annoncé dès le devis que la finition se ferait à la belle saison, et la coupure était intégrée au calendrier. Là, il n'y a rien à négocier : les protections ont été pensées pour durer, et l'échafaudage a probablement été démonté ou monté seulement à la reprise.
Il y a l'arrêt subi. Le chantier a démarré trop tard — souvent parce que la commande a été passée à l'automne, parfois parce que le chantier précédent de l'entreprise a débordé. La préparation a été menée tambour battant, le mur a été décroûté, et l'application s'est heurtée au premier coup de froid. C'est cette situation qui coûte, parce que rien n'y a été prévu pour durer.
Il y a enfin l'arrêt de fait, celui que personne n'annonce : l'équipe se raréfie, puis ne vient plus, et aucun courrier ne dit que le chantier est suspendu. C'est le cas le plus délicat, parce qu'il ressemble à un arrêt hivernal sans en être un. Une entreprise qui s'arrête pour la saison le dit et l'écrit ; une entreprise qui ne dit rien pose une question qui relève de la mise en demeure, pas du calendrier.
Reconnaître un arrêt technique d'un arrêt d'organisation
La distinction décide de qui supporte quoi. Un arrêt technique est imposé par la matière : les produits de façade ont des conditions d'application, et hors de ces conditions le résultat n'est pas garanti. Une entreprise qui refuse d'enduire dans le froid protège votre mur autant que sa responsabilité. Un arrêt d'organisation, lui, tient au planning de l'entreprise, aux équipes affectées ailleurs, à une commande passée trop tard.
Dans les deux cas le mur attend. Mais dans le second, la question de savoir qui paie l'échafaudage immobilisé se pose autrement, et se pose légitimement. Sur les motifs formels d'interruption et la façon dont ils se constatent, l'article sur les imprévus les plus fréquents donne le cadre général d'un chantier qui dévie de son planning.
L'échafaudage : le poste qui décide de tout
C'est le premier chiffre à demander, et le seul qui peut faire basculer une décision. Un échafaudage n'est pas acheté, il est monté, loué pour une durée, puis démonté. Ces trois éléments se facturent différemment, et l'arrêt hivernal les met tous les trois en jeu.
Le montage et le démontage sont des interventions : une équipe, un camion, une journée ou deux selon la maison, facturées chacune une fois. La location, elle, court au temps : selon la rédaction du devis, elle est incluse dans un forfait calé sur une durée de chantier prévue, ou facturée par période au-delà.
La question à poser est donc exactement celle-ci : que se passe-t-il pour la location si l'échafaudage reste en place quatre ou cinq mois de plus que prévu ? Trois réponses possibles, et elles ne coûtent pas la même chose.
- L'échafaudage est en propre à l'entreprise et le forfait couvre la durée totale du chantier, reprise comprise. C'est le cas le plus favorable, mais il doit être écrit. Une entreprise qui possède son matériel n'a pas de facture de loueur qui court, mais elle a un parc immobilisé qu'elle ne peut pas utiliser ailleurs.
- L'échafaudage est loué à un tiers et la location continue. Quelqu'un paie, chaque semaine, et la question de savoir qui devient centrale. Elle se règle par écrit avant l'hiver, pas au printemps.
- L'échafaudage est démonté puis remonté. On économise la location, on repaie deux interventions. Sur une maison basse et simple, c'est souvent le calcul gagnant. Sur une maison haute, en rue étroite, avec des ancrages à reprendre et une autorisation d'occupation du domaine public à redemander, le remontage coûte nettement plus qu'il n'y paraît.
Ce que le démontage entraîne en plus de lui-même
Les ancrages fixés dans le mur laissent des points à reprendre, et s'ils doivent être refaits au printemps, ce ne sera pas exactement aux mêmes endroits. Si une autorisation d'occupation du trottoir ou de la chaussée a été obtenue, elle a une durée : la relancer suppose un nouveau dossier, et parfois une redevance qui court à nouveau.
Il y a aussi ce que le remontage impose au calendrier. Un échafaudage se remonte quand l'équipe qui le monte est disponible, pas quand le propriétaire est prêt. Reprendre en avril suppose d'avoir réservé ce créneau en janvier. C'est l'argument le plus solide en faveur du maintien en place, indépendamment du prix : l'échafaudage debout est une place réservée dans le planning d'une entreprise qui, au printemps, en aura beaucoup moins à distribuer. Le calendrier de consultation des entreprises explique pourquoi les mois de reprise sont les plus encombrés de l'année.
Bâches et filets : ce que l'hiver leur fait
Les protections d'échafaudage ne sont pas conçues pour passer une saison entière. Un filet prend le vent, une bâche en prend beaucoup plus, et un échafaudage bâché en hiver devient une voile. La plupart des entreprises retirent les bâches avant l'arrêt, précisément pour cette raison, et ne laissent que les filets ou rien du tout.
Conséquence directe : la protection payée à l'automne devra être reposée au printemps, en tout ou partie. Une bâche pliée mouillée, stockée dehors et reprise cinq mois plus tard n'est pas toujours réutilisable. Les protections au sol non plus. Et un adhésif de chantier laissé cinq mois sur un dormant PVC ou un joint, exposé au gel puis au premier soleil, laisse une trace qui devient un travail de nettoyage — parfois davantage.
Avant l'arrêt, faites retirer ce qui ne doit pas rester : adhésifs, films sur les vitrages, protections en contact direct avec des surfaces sensibles. Ce qui protège du chantier devient, une fois le chantier à l'arrêt, une source de dommage.
Le mur nu qui passe l'hiver
C'est le poste dont on parle le moins et qui peut coûter le plus. Un mur décroûté est un mur ouvert : l'ancien revêtement a été retiré, le support est à découvert, et il n'a pas encore reçu ce qui devait le protéger.
Un support maçonné n'est pas détruit par un hiver. Ce n'est pas la question. La question est de savoir dans quel état il sera au moment de recevoir l'enduit, et si cet état est le même que celui sur lequel le devis a été établi.
Plusieurs choses se passent pendant ces mois. Le mur se charge en eau, profondément, et un support saturé n'accepte pas un enduit dans les mêmes conditions qu'un support ressuyé. Au printemps, l'entreprise devra attendre que le mur sèche — et ce délai d'attente est du temps de chantier qui n'était nulle part au planning. L'eau entrée dans un joint ouvert et prise par le gel travaille la maçonnerie : un rejointoiement fait à l'automne mais non protégé peut se déchausser par endroits. Les zones où l'ancien enduit a été piqué à vif, les arêtes, les appuis, les points singuliers sont les premiers à souffrir, parce que ce sont les endroits où l'eau s'accumule au lieu de ruisseler.
Enfin, un mur nu se salit : poussières, coulures de zinguerie déposée, projections de terre au pied, retour de mousses au nord. Un support nettoyé en octobre demandera un renettoyage en avril, que le devis ne prévoyait pas puisqu'il comptait enduire dans la foulée.
Ce qu'on peut faire avant que tout le monde parte
Il existe des gestes de mise en sécurité qui coûtent peu et évitent beaucoup. Aucun ne relève de l'improvisation du propriétaire seul : ils se demandent à l'entreprise, avant l'arrêt, et se listent par écrit.
- Fermer les points ouverts. Un joint dégarni, une saignée, un trou d'ancrage abandonné, une réservation autour d'un fourreau : tout ce qui laisse entrer l'eau à l'intérieur du mur plutôt que sur sa surface doit être rebouché provisoirement.
- Rétablir l'écoulement des eaux. C'est le geste le plus utile. Si des descentes ont été déposées pour l'échafaudage, elles doivent être remises en service, même provisoirement, même en gouttière volante. Un mur nu sous une descente qui déverse au sommet prend cinq mois d'arrosage concentré au même endroit.
- Dégager le pied du mur. Gravats, sacs, palettes et bâches roulées contre la maçonnerie retiennent l'humidité et empêchent le pied de sécher.
- Protéger les têtes et les appuis. Les surfaces horizontales inachevées — arases, appuis, seuils — sont les entrées d'eau les plus efficaces. Une protection provisoire correctement fixée y vaut mieux qu'un film qui claque.
Ces points appartiennent à la conversation de fin d'automne, et méritent d'être notés au compte rendu du dernier passage. C'est exactement le rôle des rendez-vous décrits dans le suivi de chantier : constater ensemble, écrire, et dater.
Les matériaux et la teinte : ce qui ne se raccorde plus
Le troisième poste est invisible et déplaît beaucoup quand il se découvre au printemps.
Un enduit teinté dans la masse est fabriqué par lots. Deux lots d'une même référence ne sont jamais rigoureusement identiques, et l'écart, imperceptible sur deux sacs côte à côte dans un hangar, devient visible sur une grande façade en lumière rasante. D'où l'habitude de commander en une fois la quantité d'une façade, et de noter le numéro de lot.
Un chantier coupé à mi-parcours crée exactement la situation qu'on évite : une partie de façade appliquée avec le lot d'automne, le reste avec ce qui sera livré au printemps. Si l'arrêt intervient au milieu d'un pan de mur, la reprise se verra. Si elle intervient sur une arête, une descente ou un changement de plan, elle se verra beaucoup moins. Cela se décide avant l'arrêt, pas après : arrêter l'application à une limite franche est un choix technique, et il vaut la peine d'être demandé explicitement.
Les matériaux stockés posent leur propre question. Des sacs de liant hydraulique restés cinq mois sous un appentis humide ne valent plus rien : ils prennent l'humidité de l'air, se figent, et leur mise en œuvre devient aléatoire. Les pots ouverts craignent le gel. Un lot payé et devenu inutilisable est un lot à racheter, et cette dépense se discute d'autant plus mal qu'elle est rarement anticipée.
La surface témoin, à refaire
Presque tous les chantiers commencent par une surface témoin : un panneau appliqué sur le mur, dans la teinte et la finition retenues, validé par le propriétaire avant de lancer la façade. Cette validation est le point de référence de toute la suite.
Une surface témoin qui passe l'hiver dehors n'est plus une référence fiable : elle a vieilli, elle s'est salie, elle a séché dans des conditions qui ne seront pas celles du printemps, et son lot ne sera peut-être plus disponible. La refaire coûte une demi-journée, un peu de matériau, et surtout un nouveau rendez-vous de validation. Mieux vaut l'inscrire au calendrier de reprise que la découvrir sur place.
L'argent : où en sont les acomptes quand rien n'est fini
Un ravalement se paie par étapes : une somme à la commande, des situations en cours de chantier, un solde à la réception. Ces échéances sont prévues au devis et correspondent à un avancement. Le principe qui gouverne tout le reste : un paiement suit une exécution. Une échéance appelée alors que l'ouvrage correspondant n'est pas réalisé n'est pas due.
Concrètement, sur un chantier arrêté après la préparation :
- Ce qui est fait se paie. L'installation, l'échafaudage monté, le décroûtage, les reprises de maçonnerie, le rejointoiement : c'est du travail exécuté, et il est légitime qu'il soit facturé. Le refuser en bloc est le meilleur moyen de transformer une coupure saisonnière en litige.
- Ce qui n'est pas fait ne se paie pas. L'enduit non appliqué, la finition, le nettoyage final, la remise en état des abords restent dus par l'entreprise et ne se règlent pas d'avance.
- Le solde ne se verse jamais avant la réception. C'est la règle la plus importante de tout le calendrier de paiement. Un chantier arrêté à mi-parcours n'est pas réceptionnable, donc le solde n'est pas exigible. Une demande de solde « pour clôturer l'exercice » avant l'hiver, quelle que soit la façon dont elle est présentée, ne correspond à rien.
Si l'entreprise facture une situation incluant des ouvrages non exécutés, la réponse n'est ni le silence ni le paiement : un courrier qui reprend la facture poste par poste, dit ce qui est constaté sur le mur, et règle ce qui est dû. Une situation détaillant l'avancement est bon signe ; une facture forfaitaire sans détail au milieu d'un chantier interrompu ne l'est pas.
Ce qu'on peut légitimement retenir, et ce qu'on ne peut pas
Retenir un paiement n'est pas une sanction qu'on s'attribue : c'est un mécanisme, et il a des limites.
On peut refuser de payer ce qui n'existe pas : un ouvrage non exécuté, une quantité non réalisée, une prestation prévue au devis et absente du mur. On peut demander le métré de ce qui est facturé. Ces refus sont fondés sur l'exécution, et ils tiennent.
En revanche, on ne peut pas se payer soi-même d'un préjudice en cessant unilatéralement tout règlement. Une immobilisation qui vous cause un dommage, un retard qui vous coûte, un désordre apparu pendant l'arrêt : cela s'écrit, se constate, se chiffre et se réclame — cela ne se compense pas en gardant l'argent d'un travail par ailleurs exécuté. La différence est celle entre ne pas devoir et vouloir être indemnisé, et elle décide de qui a raison si la discussion se durcit.
Reste le cas fréquent où l'arrêt entraîne une dépense supplémentaire réelle : location prolongée, remontage, matériau à racheter. Ces sommes ne sont pas au devis. Si elles doivent être supportées par le propriétaire, elles font l'objet d'un document séparé et chiffré, qui s'examine comme n'importe quelle modification de marché — voir comprendre un avenant. Un supplément qui arrive sous forme de ligne ajoutée à la facture finale, sans avoir été présenté ni accepté, n'a pas ce statut.
Écrire la reprise avant que le chantier ferme
C'est le document le plus rentable de tout l'hiver, et il tient sur une page. Il s'écrit lors du dernier passage, quand tout le monde est encore devant le mur et se souvient de la même chose.
Il contient six éléments :
- La date de l'arrêt et le motif tel qu'il est réellement énoncé.
- L'état constaté : ce qui est exécuté, façade par façade, et ce qui reste à faire. Nommer les murs — pignon nord, façade rue, retour cour — plutôt que d'écrire « la maison ».
- La date ou la fenêtre de reprise, la plus précise possible. « Au printemps » n'engage personne. « Semaine de reprise à confirmer avant fin février, démarrage effectif entre le 1er avril et le 15 mai » engage.
- Le prix maintenu. Les conditions du devis initial restent applicables à la reprise, et cela s'écrit noir sur blanc, sinon la question reviendra.
- Le sort de l'échafaudage et des protections, avec qui supporte quoi pendant la période d'arrêt.
- Les mesures conservatoires demandées et exécutées avant le départ.
À ce document s'ajoute la série de photographies. Elles sont la seule pièce qui vaudra quelque chose s'il faut, en avril, dire ce qu'était le mur en novembre. Photographier chaque façade dans son ensemble, puis en détail les zones décroûtées, les points singuliers, les reprises de maçonnerie fraîches, les ancrages, les protections en place, l'état des menuiseries et des abords. Toujours en lumière du jour, toujours avec la date. Un mur nu photographié en novembre et le même mur en mars racontent une histoire que personne ne pourra réécrire.
Pousser pour finir, ou assumer l'arrêt
La décision se prend souvent en quelques jours, quand le froid s'installe et que l'entreprise annonce qu'elle n'ira pas au bout.
Pousser pour finir avant le gel est parfois raisonnable : s'il ne reste qu'une façade abritée, que la fenêtre météo est réelle et que l'entreprise a les équipes, terminer évite tous les postes décrits plus haut. Ce ne l'est pas si cela suppose d'appliquer dans des conditions que le produit ne permet pas. Un enduit posé hors de ses conditions d'emploi ne se répare pas : il se refait, quelques mois ou quelques années plus tard, aux frais de quelqu'un. Une façade appliquée dans le froid pour tenir un planning est le pire achat possible, parce qu'elle a l'air d'être terminée.
Assumer l'arrêt suppose alors trois choses. La première est de savoir combien il coûte : demander le chiffrage de la prolongation ou du démontage-remontage, et l'obtenir par écrit avant de trancher. La deuxième est de mettre le mur en sécurité pour la saison, avec les gestes listés plus haut. La troisième, la moins évidente, est de tenir le lien pendant l'hiver : un point en janvier ou février, ne serait-ce que pour confirmer la fenêtre de reprise et la commande de matériau. Un chantier dont personne ne parle pendant cinq mois ne reprend pas au premier jour de beau temps ; il reprend quand l'entreprise a fini les urgences de ceux qui l'ont relancée.
Enfin, un arrêt hivernal est un bon moment pour reprendre le budget d'ensemble. Une prolongation d'échafaudage, un renettoyage, un lot de matériau racheté et une surface témoin refaite ne se voient pas dans le devis initial, et pourtant ils se paient. Ce sont typiquement les postes qu'on oublie de chiffrer, et un chantier coupé les fait tous apparaître d'un coup.
Questions fréquentes
L'entreprise peut-elle m'obliger à payer l'échafaudage pendant l'hiver ?
Cela dépend de ce que dit le devis et de la cause de l'arrêt. Si le devis prévoit un forfait d'échafaudage couvrant la durée du chantier sans distinguer les périodes d'inactivité, le supplément ne va pas de soi. Si le devis prévoit une durée de location incluse et une facturation au-delà, la clause s'applique — mais elle s'applique aussi à la question de savoir qui a causé le dépassement. Un arrêt lié au planning de l'entreprise ne se traite pas comme un arrêt lié à une commande passée tardivement par le propriétaire. Dans tous les cas, le supplément doit être présenté, chiffré et accepté avant d'être facturé.
Mon mur est décroûté depuis l'automne : dois-je m'inquiéter ?
Pas d'emblée. Une maçonnerie saine supporte une saison à découvert. Ce qui mérite attention, ce sont les entrées d'eau : joints ouverts, descentes déposées, appuis inachevés, pied de mur encombré. Faites remettre l'écoulement des eaux en service et fermer les points ouverts avant le départ de l'équipe. À la reprise, le vrai sujet sera le temps de séchage du support, qu'il faut accepter plutôt que d'essayer de comprimer.
Puis-je changer d'entreprise pendant la coupure ?
C'est possible, mais rarement simple. Une entreprise qui reprend un ouvrage commencé par une autre engage sa responsabilité sur un support qu'elle n'a pas préparé : beaucoup refusent, ou acceptent en excluant de leur garantie ce qui a été fait avant elles. S'ajoutent la résiliation du marché en cours, le décompte de ce qui est dû, et le sort de l'échafaudage en place. La question ne se pose vraiment que si l'arrêt cache autre chose qu'une contrainte de saison : silence prolongé, entreprise injoignable.
L'arrêt décale-t-il la garantie ou la réception ?
Les garanties d'un ravalement partent de la réception, c'est-à-dire de l'acte par lequel vous acceptez l'ouvrage terminé. Un chantier arrêté à mi-parcours n'est pas réceptionné, donc rien n'a commencé à courir. C'est aussi pourquoi le solde n'est pas exigible avant la reprise et l'achèvement complet. À l'inverse, si l'entreprise propose une « réception partielle » de ce qui est fait, il faut comprendre exactement ce que cela emporte avant de signer quoi que ce soit.
Combien de jours faut-il compter pour la reprise au printemps ?
Plus que la durée restante au planning initial. Il faut y ajouter le remontage éventuel de l'échafaudage, la repose des protections, le renettoyage du support, son temps de séchage, et une nouvelle surface témoin à valider. Aucun de ces postes n'est long isolément ; ensemble, ils pèsent sur le temps qui restait. Demandez un planning de reprise écrit, avec ces étapes nommées, plutôt qu'une durée globale reconduite depuis l'automne.
